Копенгаген и Варшава сыграли «в четыре руки», чтобы затянуть строительство «Северного потока-2». Вчера пресс-служба «Нафтогаза Украины» радостно сообщила, что Датское энергетическое агентство (DEA) отказало в согласовании альтернативного маршрута, с севера от острова Борнхольм.
В Nord Stream 2 AG опровергли сообщение, пояснив, что регулятор попросил добавить еще и экологическое заключение по третьему возможному маршруту — с юга от острова Борнхольм, в экономической зоне Дании. В DEA подтвердили эту информацию, а глава пресс-службы агентства Туре Фальбе-Хансен рассказал, что при выборе маршрута газопровода «Северный поток-2» необходимо учитывать запасы химоружия, затопленного возле острова Борнхольм.
Такое развитие ситуации, по мнению экспертов, действительно может затянуть реализацию проекта, так как потребует дополнительных расходов и новой экологической экспертизы, которая может занять до полугода. При этом, как пишут польские СМИ, против проекта балтийского газопровода Дания сыграла вместе с Польшей.

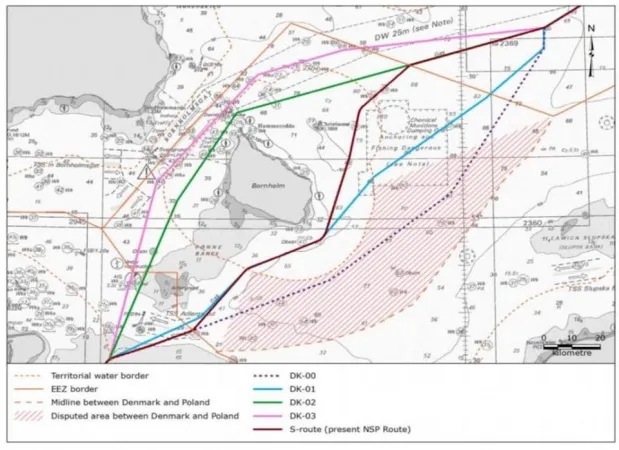

Ранее две страны не могли разграничить территориальные воды из-за спора. Поэтому третьего маршрута не могло быть в принципе. Однако в конце февраля Копенгаген и Варшава неожиданно достигли консенсуса и DEA сообщило о подписании соглашения. В результате у Дании появился участок экономической зоны к югу от острова Борнхольм. Ранее Nord Stream 2 AG подал заявку на прокладку газопровода к югу от острова, но в территориальных водах Дании (12-мильной зоне от острова Борнхольм), так как таким образом проложен и первый «Северный поток».
Однако датский парламент принял закон, позволяющий блокировать строительство газопроводов в целях национальной безопасности в территориальных водах, Датское энергетическое агентство затягивало с выдачей разрешения и Nord Stream 2 AG в августе прошлого года подал заявку на альтернативный маршрут — в обход острова с севера. После неожиданного разрешения территориального спора теперь появился и третий маршрут, который «Северному потоку-2» не нужен, но его оценку требует Датское энергетическое агентство.
Польское издание Biznesalert тем временем сообщило, что в его распоряжении оказалось письмо главы Nord Stream 2 AG Маттиаса Варнига к членам правления компании и опубликовало якобы его текст. «28 февраля DEA проинформировало, что ратификация соглашения, которое завершило территориальный спор между Польшей и Данией по участку к югу от острова Борнхольм, вынуждает их запросить у Nord Stream 2 AG предоставить оценку экологического влияния по этому маршруту», — якобы говорится в письме. Там также указывается, что процедура требует еще и публичных слушаний, а после согласования Nord Stream 2 AG получит разрешение по… альтернативному северному маршруту.
Польское издание продолжает пересказывать текст письма и пишет, что Маттиас Варниг сообщает, что Nord Stream 2 AG может подать апелляцию до 23 апреля. Однако… «Эта процедура займет несколько месяцев и может быть опротестована снова. В результате это может занять годы. В это время DEA может остановить рассмотрение южного маршрута (через территориальные воды)», — говорится в письме, которое приводит Biznesalert.
В Nord Stream 2 AG не стали комментировать публикацию в польском издании, а сообщили EADaily, что пока компания изучит запрос DEA и после этого примет решение о дальнейших шагах.
Заместитель директора Фонда национальной энергетической безопасности (ФНЭБ) Алексей Гривач считает, что решение Датского энергетического агентства — очередная попытка затянуть реализацию проекта. «Однако пока сложно оценить его последствия», — говорит эксперт.
Глава пресс-службы DEA Туре Фальбе-Хансен рассказал Reuters о том, что экологическую оценку должны оценить и соседние страны (читай: Польша) и ее согласование может занять несколько месяцев. «Но точно сказать невозможно», — пояснил Туре Фальбе-Хансен.
С учетом того, что проведение экологической оценки может занять 3−6 месяцев, то согласование датского участка может произойти в октябре-декабре. Длина газопровода в территориальных водах Дании в обход Борнхольма с севера составит 175 километров и при скорости двух трубоукладчиков 3 километра в сутки строительство может занять около месяца. Еще месяц потребуется для пусконаладочных работ всего газопровода. В результате запуск «Северного потока-2» к 1 января 2020 года оказывается под угрозой.
Любопытно, что ранее, когда информация о решении Дании еще не была подтверждена, редактор Biznesalert написал, что задержка станет эффективной политикой Дании с участием Польши, которая является противником балтийского проекта и, вполне очевидно, пожертвовала территориальными претензиями в Балтийском море ради противодействия «Северному потоку-2».
В Варшаве еще не комментировали решение Датского энергетического агентства, однако новый посол Польши на Украине Бартош Цихоцкийуже написал в Twitter: «Хорошие новости для Украины и стран „Трех морей“: глава Nord Stream 2 AG подтвердил, что совместные усилия Польши и Дании способны отсрочить завершение трубопровода на годы».
Как писало EADaily, еще в октябре экс-премьер-министр Польши и глава комитета по энергетике, промышленности и исследованиям Европарламента Ежи Бузек заявил, что запуск «Северного потока-2» будет отложен на год — на конец 2020 года. «Кажется, что запуск газопровода уже откладывается на несколько месяцев.
По точному анализу, который я недавно читал, он будет отложен на год и запуск в коммерческое использование произойдет в конце 2020 года», — сказал Ежи Бузек на III Международной конференции по энергетике, окружающей среде и сельскому хозяйству. Он, правда, не уточнил, идет ли речь о «работе» Дании и Польши по балтийскому морю или поправкам в газовую директиву ЕС.
Напомним, что Дания осталась одной из пяти стран, которая еще не выдала разрешение на строительство «Северного потока-2» в своей экономической зоне Балтийского моря. Работы уже ведутся в секторах Швеции, Германии, Финляндии и России. Общая длина двух веток газопровода составит 2400 километров и более трети уже уложено.
eadaily.com
